Innhold Innhold Mer info
Retningslinje for etablering av grøntanlegg i Ringsaker kommune v. 4.0




Eier RE-leder Teknisk drift, Elin Rønningen Hekne
Avdeling Park




Innledning

Hvert år utvikles eller rehabiliteres grøntanlegg i Ringsaker kommune. For å kvalitetssikre både beplantning og fremtidig skjøtsel er det utarbeidet retningslinjer som beskriver krav til slike anlegg og tilhørende installasjoner.

Retningslinjene skal bidra til at det allerede i tidlig fase legges til rette for robuste, funksjonelle og bærekraftige løsninger. Dokumentet er et praktisk hjelpemiddel for prosjektledere, rådgivere og entreprenører, og skal sikre at både prosjektering og utførelse holder en tilfredsstillende standard – med særlig hensyn til jordkvalitet, plantesikkerhet, kompetanse og dokumentasjon.

Krav til entreprenør

Entreprenør skal dokumentere relevant grøntfaglig kompetanse ved utførelse av arbeid i eller med grøntanlegg i Ringsaker kommune eller dokumentere erfaring fra tilsvarende prosjekter.

Planlegging og etablering av grønt anlegg.

Ivareta eksisterende vegetasjon.

1. Faglig vurdering og bevaringshensyn

Det skal alltid gjennomføres en faglig vurdering av eksisterende vegetasjon for å kartlegge om den har en fremtidig verdi, både funksjonelt, økologisk og estetisk.
I vurderingen skal det tas hensyn til:

  • Vegetasjonens tilstand og vekstpotensial

  • Mulighet for å tåle belastning i anleggsfasen

  • Forventet slitasje i bruksfasen (for eksempel tråkk, kjøretøy, vedlikehold)

Vegetasjon med bevaringsverdi skal identifiseres og merkes, og det skal utarbeides en strategi for bevaring gjennom hele bygge- og anleggsperioden.

2. Tiltak ved nedslitt vegetasjon som skal bevares

På områder med nedslitt, men bevaringsverdig vegetasjon, skal det iverksettes rehabiliterende tiltak som kan inkludere:

  • Etterfylling av jord i rotsonen og reparasjon av terreng

  • Tilsåing av gress og andre erosjonsdempende tiltak

  • Gjødsling og jordforbedring ved behov

  • Midlertidig stenging eller kanalisering av ferdsel for å beskytte vegetasjonen

I tillegg skal det utarbeides en marksikringsplan som beskriver hvordan vegetasjon og naturgrunnlag skal beskyttes under bygging. Planen skal blant annet vise:

  • Organisering av anleggsområdet

  • Adkomst og kjøreruter

  • Midlertidige vernetiltak som gjerder, matter eller presenninger

  • Lagringsfrie soner

3. Overgang til omkringliggende vegetasjon

Det skal også gjøres en vurdering av omkringliggende vegetasjon utenfor prosjektområdet. Målet er å sikre en god og helhetlig visuell og økologisk overgang mellom nytt anlegg og eksisterende landskap.



Planlegging av byggeprosessen og hensyn til grøntarealer

1. Standard og faglig grunnlag

Alle grøntarbeider skal planlegges og utføres i samsvar med kravene i NS 3420-K  og andre relevante deler av Norsk Standard. Entreprenør er ansvarlig for å kjenne og følge gjeldende standarder.

2. Plassering av brakker, maskiner og riggområder

  • Brakker, lagerområder, kjøretøy og maskiner skal plasseres på arealer som i fremtiden skal brukes til parkeringsplasser, snuplasser eller vei.

  • Naturarealer og grøntområder skal ikke benyttes til rigg eller kjøretrasèer. Kjøring og lagring på slike områder er kun tillatt dersom det foreligger en forhåndsgodkjent plan.

3. Skånsom behandling av omkringliggende vegetasjon

  • Eksisterende vegetasjon som ligger inntil anleggsområdet skal skånes ved hjelp av fysiske avgrensninger, som sperrebånd, gjerder eller beskyttelsesmatter.

  • Tiltakene skal hindre unødig skade på trær, røtter og vegetasjonsdekke, og samtidig bidra til å bevare en sammenhengende grønn struktur i området.

  • Vegetasjon som skal bevares skal kontrolleres og vedlikeholdes under hele anleggsperioden. Ved tegn til stress eller skade skal nødvendige tiltak iverksettes umiddelbart.

4. Hensyn ved plassering av vegetasjon og beplantning

  • Grøntanlegg skal ikke anlegges direkte inntil bygningers fasader eller festes til bygningskropp. Dette for å redusere risiko for fuktskader og oppvekst av sopp.

  • Det skal tas særlig hensyn ved planlegging av vegetasjon i nærheten av ventilasjonsinntak – slik beplantning skal unngås for å forhindre oppblomstring av mikroorganismer og soppsporer.

  • Ved valg av plassering for bed, busker og annen vegetasjon skal det unngås arealer som:

    • Brukes til snøopplagring

    • Erfaringsmessig benyttes til aking eller sklilek

    • Er spesielt utsatt for snøras fra tak eller trafikksikkerhetsutfordringer

5. Godkjenningsplikt før oppstart

Før oppstart av byggearbeidene skal det foreligge en godkjent grøntplan fra Ringsaker kommune v/Teknisk drift. Planen skal vise:

  • Bevaringstiltak for eksisterende vegetasjon

  • Midlertidige riggarealer

  • Planlagt beplantning og jordtiltak

  • Eventuelle avvik fra standard

Sikring av trær ved bygging og anleggsarbeid

Trær har høy verdi både miljømessig, estetisk og funksjonelt. For å sikre lang levetid og redusere skade under anleggsarbeid, skal følgende krav overholdes:

1. Forebygging av skader

Eksisterende og nyplantede trær skal beskyttes mot følgende risikofaktorer:

  • Barkskader og brudd på greiner eller stamme

  • Kutt eller skade i rotsystemet

  • Komprimering av jord i rotsonen

  • Forurensning fra olje, kjemikalier eller salt

  • Endringer i drenering eller senking av grunnvannsnivå

2. Graving i rotsonen

  • Det skal ikke graves innenfor treets dryppsone  (arealet som projiseres fra trekronens ytterkant).



Vanligvis er rotsonen hos trær som står i parker eller friområder 2-3 ganger så stor som trekronens omfang, men det meste av røttene befinner seg innenfor dryppsonen i det øverste 50cm sjiktet med jord.

  • Dersom graving er helt nødvendig, skal det benyttes:

    • Håndgraving

    • Luftspade/ trykkluft

    • Vakuumsuging

Alle alternative metoder skal vurderes og godkjennes av byggherre. Ved spørsmål, ta kontakt med avdelingen for Utemiljø, Ringsaker kommune.

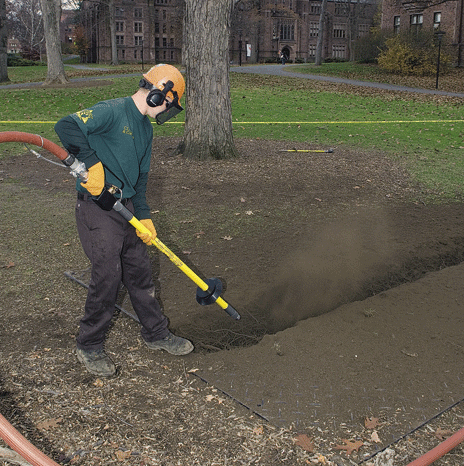

Bildet viser bruk av 'Airspade' for skånsom avdekking av røtter. Foto: kpa.com

3. Eksponerte røtter

  • Eksponering av røtter skal som best mulig unngås. Dersom det er høyst nødvendig, skal disse:

    • Dekkes til med fuktig duk eller jord

    • Beskyttes mot uttørking, direkte sol og vind

    • Vannes jevnlig så lenge de er eksponert



4. Beskyttelse under byggefasen

  • Det skal settes opp fysiske sperringer rundt trær som skal bevares.

    • Sperringen bør være minst like stor som dryppsonen,

    • Trær av høy alder og verdi skal ha utvidet sikringsareal

  • All anleggstrafikk og materiallagring skal holdes utenfor sikringssonen



5. Spesielt verdifulle trær

  • Trær med høy alder, verneverdi eller sårbarhet skal vurderes av kvalifisert trepleier/ arborist.

  • Det skal dokumenteres at næringsrøtter og jordstruktur ivaretas ved arbeid nær disse trærne



6. Flytting av trær

  • Trær som skal flyttes skal:

    • Beskyttes mot sol, uttørking og vind

    • Flyttes uten skade på stamme, greiner eller hovedrøtter

  • Mellomlagring skal begrenses til et minimum

  • Flytting skal ikke skje mellom juni og september uten særskilt tiltak og godkjenning fra Ringsaker kommune v/avdelingen for Utemiljø.

  • Det skal foreligge egen plan for prosjekter hvor det er nødvendig å flytte trær.



7. Vanning i anleggsperioden

  • Trær (både eksisterende og nyplantede) skal ha jevnlig vanntilførsel under hele bygge- og etableringsperioden

  • Ansvar og metode for vanning skal fremgå av grøntplan



8. Mottakskontroll av trær

  • Ved mottak av trær til anlegg skal det fylles ut en kvalitetssjekkliste som bekrefter:

    • Riktig sort og størrelse

    • Fravær av skader, sopp og sykdom

    • At treet tilfredsstiller beskrivelse i kontrakt

  • Signert sjekkliste skal vedlegges sluttdokumentasjon til byggherre



Utearealer ved skoler og barnehager



Grøntanlegg på utearealer ved skoler og barnehager utsettes for høy og kontinuerlig slitasje gjennom hele året. Det stilles derfor særskilte krav til vegetasjon, utforming og tilrettelegging for vedlikehold. Nyetablerte vegetasjonsfelt skal beskyttes med lavt gjerde i etableringsfasen (3 år).

Sett inn bilde her...

1. Valg av vegetasjon

  • Det skal benyttes herdige, slitesterke og barnevennlige planter.

  • Vegetasjonen må ha god evne til regenerering  og tåle regelmessig belastning.

  • Tette, robuste vekster (f.eks. markdekkere) anbefales i områder med stor aktivitet for å redusere jordpakking og erosjon.

  • Unngå giftige eller allergifremkallende planter (f.eks. barlind, stormarikåpe, bjørk m.fl.) i leke- og oppholdssoner.



2. Utforming og plassering

  • Beplantning skal samles i større felt, fremfor små isolerte grupper.

  • Felt skal ha en definert ramme, helst med opphevet kant (kantstein, trekant eller lignende) for å beskytte vekstmediet og hindre tråkk.

  • Det skal legges til rette for naturlige bevegelsesmønstre slik at vegetasjonen bevares. Ferdselslinjer/ stier og snarveier skal legges utenom beplantning



3. Tilrettelegging for vedlikehold

  • Det skal etableres utekraner med tilgjengelighet for driftspersonell og muligheter for tilkobling av vanningssystemer.

  • Plassering og kapasitet på kraner skal tilpasses feltstørrelse og plantebehov.



Jord og vekstlag



Generelle krav til vekstjord og anleggsjord

  • Vekstjord skal være fri for rotugras, planterøtter og fremmedlegemer. Det skal ikke benyttes råvarer som f.eks husdyrgjødsel uten hygienisering.

  • Sammensetningen skal være tilpasset grunnforhold og aktuell vegetasjon.

  • Ved bruk av ferdig gjødslet vekstjord skal pH ligge mellom 6,0 og 7,0 med unntak for surjordsplanter (f.eks. Rhododendron).



Krav ved gjenbruk av stedlige masser

  • Det skal tas jordprøve og analyseres for:

    • pH

    • Næringsstoffer (N, P, K, Mg)

    • Organisk innhold

  • Massene skal freses eller harves  før tilsåing eller planting.



Dokumentasjon

  • Ved bruk av nye masser skal det foreligge:

    • FDV dokumentasjon (Forvaltning, Drift, Vedlikehold)

    • Analyse av ph og sammensetning.

Jordoppbygning – Prinsipp

  • Vekstjordlag og undergrunnsjord skal skilles tydelig.

  • Overgangssonen mellom lagene skal blandes for å unngå skarpe sjikt.

  • Det skal benyttes morenemasse som undergrunnsjord.

  •

Tekniske krav til jordtyper og tykkelser

Bruksområde Lagtykkelse Finstoff (0–0,063 mm) Humusinnhold Kommentar
Undergrunnsjord 40 cm ≤ 8 % 0 % (uten humus) Morenemasse
Trær 40–60 cm ≤ 12 % 8–10 % Min. 5 m³ pr. tre
Busker 40–50 cm ≤ 12 % 5–8 %
Stauder 40–50 cm ≤ 12 % 6–12 %
Plen 30 cm ≤ 6 % 2–5 % Tilpasset plenfrøblanding
Grasbakke 8 cm Ikke spesifisert 1–3 % Erosjonsstabil, tåler noe ferdsel



Ugresshåndtering

Ugress utgjør en betydelig utfordring for etablering og drift av grøntanlegg, og det er viktig at plantefelt etableres med effektive og bærekraftige metoder for å minimere ugressvekst.

Generelle krav:

  • Det skal ikke brukes kjemiske ugressmidler eller sprøyting som metode for ugressbekjempelse.

  • Ugresshåndtering skal baseres på forebyggende tiltak og mekanisk kontroll.

Etableringstiltak:

  • Alle plantefelt skal tildekkes med minimum 10 cm grovharpet hage- eller parkkompost, eller tilsvarende godkjent vekstmedium med ugressdempende egenskaper.

  • Komposten skal være fri for frø og rotbiter av ugras, og samtidig bidra til å forbedre jordstruktur og næringsinnhold.

Forebygging:

  • Ved gjenbruk av masser eller jord på stedet, skal det først gjennomføres en visuell vurdering og eventuell jordprøve for å vurdere ugressinnhold.

  • Tidlig mekanisk fjerning av flerårig rotugress skal gjennomføres før oppstart av plantearbeid.

  • Planter skal plasseres i tette felter for å redusere tilgang på lys til ugressfrø og begrense etablering.

Skjøtsel og vedlikehold:

  • Ugress må regelmessig fjernes manuelt eller mekanisk i etableringsfasen og i henhold til vedlikeholdsplan.

  • Ugress skal ikke tillates å gå i frø.



Terrengforming og rabatter

Terrengbehandling skal utføres med hensikt å forenkle fremtidig skjøtsel og drift. Maskinell skjøtsel skal være mulig i størst mulig grad, og utforming skal være funksjonell og estetisk.

Krav:

  • Det skal etterstrebes myke, sammenhengende linjer og avrundede overganger i kupert terreng.

  • Skråningsfot og skråningstopp skal være avrundet.

  • Bratte skråninger, brå terrengoverganger og smale passasjer skal unngås.

  • Overgang til eksisterende terreng og vegetasjon skal være jevn og oppryddet.

Maskinell skjøtsel:

  • Skråninger skal ikke ha større helning enn 10 %.

  • Ved brattere terreng skal det benyttes vedlikeholdsfrie løsninger, som:

    • Terrengmurer

    • Skråningsbeplantning (busker, bunndekkere)

  • Bed og beplantning i skråninger skal etableres på en måte som hindrer erosjon.



Rabatter

Rabatter er en viktig del av grønne strukturer, og skal både være funksjonelle og estetisk tilfredsstillende. Det stilles derfor spesifikke krav til utforming og beplantning.

Generelle krav:

  • Rabatter som kun tilsås med gress godtas ikke.

  • I områder utenfor sentrum skal det etableres grøft. I sentrum skal rabatter beplantes med busker eller stauder.

Krav til beplantning:

  • Planter skal være:

    • Hardføre

    • Tørketolerante

    • Forurensningstolerante

    • Hurtigvoksende med god dekkevne

  • Beplantning må tilpasses krav til siktsoner i henhold til Statens vegvesens retningslinjer.

Spesielle rabatter:

  • Rabatter smalere enn 60 cm skal steinsettes.

  • I parkeringsanlegg der det plantes trær i rabatter, skal det benyttes dekke av dekorstein, rullestein eller kult. Gress eller busker tillates ikke. Valg av dekke avklares i planleggingsfasen med Teknisk drift.



Beplantning og etablering av grøntanlegg



Kvalitet og krav til plantemateriale

  • Alt plantemateriale skal tilfredsstille krav i NS 4400 planteskolevarer.

  • Planter skal være friske, skadefrie og uten tegn til sykdom (sopp, skadedyr, virus, bakterier).

  • Giftige, allergifremkallende eller sterkt tornete arter skal ikke benyttes.

  • For alle plantearter og sorter skal det utarbeides kravspesifikasjoner.



Tidspunkt for planting

  • Utplanting mellom 20. juni og 1. august skal unngås på grunn av manglende kapasitet for vanning.

  • Utplanting etter 15. september skal avklares med Teknisk drift.



Vegetasjon i Parker, skole- og barnehageanlegg

  • Plantemateriale skal tåle tråkk, beskjæring og røff bruk.

  • Stauder: minimum pottestørrelse 2 liter.

  • Busker: må være i god vekst for å sikre rask etablering.

  • Trær: minimum størrelse SO 14–16 uansett anleggstype.

  • Beplantning skal plasseres slik at den ikke blir skadet av daglig bruk.



Krav til planting og plantehull

  • Plantehull skal være romslige og løsnet i bunn og sider.

  • For barrotsplanter skal røttene fordeles jevnt horisontalt og vertikalt.

  • Ingen organisk materiale under 60 cm dybde (fare for anaerobe forhold).

  • Plantehull skal være godt drenert – 10 liter vann skal kunne drenere på under 2 timer.

Planting av trær

  • Trær i urbane områder skal ha tilstrekkelig vokseplass og ikke komme i konflikt med bygg, teknisk infrastruktur eller siktlinjer.

  • Det skal benyttes rotvennlig forsterkningslag (Silva Cell eller lignende).

  • Oppbinding skal gjøres umiddelbart (jordanker eller lav oppbinding) og fjernes etter 3 år.

  • Trærnes plassering, type, kronefasong, og krav til vekstforhold skal avklares med Teknisk drift i planleggingsfasen.



Etablering av plen og gressareal

  • Grunnarbeid skal sikre jevn overflate og unngå groper.

  • Det skal brukes robust gressblanding.

  • Ferdiggress skal være fri for ugras, ha godt utviklet rotsystem og være høstet maks 3 dager før legging.

  • Gressruller skal ikke utsettes for uttørking.

  • Det skal ikke etableres plen på arealer smalere enn 60 cm.



Vanning og vanningssystem

  • Det skal tilrettelegges vanning i etableringsfasen og i perioder med ekstrem tørke.

  • Permanente vanningssystem skal etableres i staudebed og tilsvarende – som f.eks.:

    • Nedgravd dryppvanning

    • Kran tilkoblet vannspreder

    • Andre varige løsninger for vannforsyning



Fremmede arter – håndtering og forebygging

Fremmede og uønskede arter kan utgjøre en alvorlig trussel for naturmangfold, jordkvalitet og fremtidig skjøtsel i grøntanlegg. Det er derfor avgjørende at disse håndteres korrekt i alle faser av et anleggsprosjekt.



Kartlegging og ansvar

  • Entreprenør skal i forkant av anleggsstart gjennomføre en kartlegging av fremmede arter i og rundt anleggsområdet.

  • Dersom slike arter påvises, skal det utarbeides en plan for håndtering i henhold til Forskrift om fremmede organismer og Miljødirektoratets veiledere.

  • Planen skal inngå som del av miljøoppfølgingsplanen (MOP) og godkjennes av byggherre før anleggsarbeid igangsettes.



Håndtering av masser

  • Masser som inneholder eller kan inneholde frø, røtter, jordstengler eller andre vegetative deler av fremmede arter, skal betraktes som forurensede masser.

  • Disse massene skalzz< ikke gjenbrukes, men leveres til godkjent mottak etter gjeldende forskrifter.

  • Transport og mellomlagring av slike masser skal skje på en måte som hindrer spredning – f.eks. med tildekking og oppbevaring på fast dekke.



Risikoområder ved gjenbruk

  • Ved gjenbruk av stedlige masser, skal det dokumenteres at disse ikke inneholder fremmede arter. Det kreves:

    • Jordprøver ved tvil om tilstand.

    • Visuell inspeksjon av lagringssted og massens opprinnelse.

  • Ved usikkerhet skal massen håndteres som om den er forurenset.

  •

Eksempler på uønskede fremmede arter

  • Kjempespringfrø - Impatiens glandulifera

  • Lupin - Lupinus polyphyllus

  • Kjempebjørnekjeks - Heracleum mantegazzianum

  • Tromsøpalme - Heracleum persicum

  • Parkslirekne - Reynoutria japonica

  • Kanadagullris - Solidago canadensis

Disse artene har høy spredningsevne og kan raskt fortrenge stedegen vegetasjon.



Skilt, stolper og tekniske installasjoner



  • Trafikkskilt, ladestasjoner, lysstolper og lignende installasjoner skal ikke være til hinder for daglig drift og skjøtsel.

  • Plassering skal skje i eller på fast dekke (asfalt, betong, heller eller stein) for å sikre estetikk og redusert behov for skjøtsel.

  • I  smale rabatter skal ladestasjoner stå i steinsatte felt, og lysstolper skal ha en steinsatt kant rundt sokkelen.

  • Det skal tilrettelegges for enkel adkomst med klippeutstyr og drift.



Gangstier, kanter og overganger

  • Gangstier i grøntanleg skal være dimensjonert for bil og traktor. Det skal være tydelig avgrensning mellom plen/ gress og stier.(grus/asfalt).

  • Planlegging av stier skal skje med tanke på effektiv plenklipping og redusert kryssing.

  • Det skal etableres varige estetiske overganger mellom ulike masser (gress, grus, plantefelt).

  • Type kant tilpasses funksjon:

    • Lav kant (klippevennlig) mot plen

    • Høy kant mot parkeringsareal for å hindre innkjøring

  • Kanter skal kunne klippes inntil med standard sitteklipper.



Gjerder og støyskjermer

  • Gjerder og støyskjermer skal plasseres slik at maskinell skjøtsel er mulig på begge sider.

  • Underkant må være 10-15 cm over bakken for å muliggjøre kantklipping.

  • Dersom konstruksjonen må ned til bakkenivå, skal det anlegges stein eller asfaltkant.

  • Portåpninger og adkomst skal være dimensjonert for både sitteklipper og bil.



Lekeplasser

  • Alle lekeplasser skal utformes i henhold til:

    • Forskrift om sikkerhet ved lekeplassutstyr

    • NS-EN 1176 og NS-EN 1177

  • Lekeutstyr skal ha:

    • Dokumentert høy kvalitet

    • Minimum levetid: 15 år

  • Underlag og fallsoner skal være tilpasset krav og lokale forhold.

  • Lekeplassens plassering og utforming skal også ta hensyn til drift og tilkomst for vedlikehold.



Møbler og parkutstyr

  • Benker, bord, sykkelstativer og andre møbler skal:

    • Forankres i bakken

    • Ha fast dekke som underlag

    • Værevedlikeholdsfrie og robuste

    • Ha dokumentert lang levetid.

  • Eventuell fargekode, behandling og reservedeler skal dokumenteres og overleveres som del av sluttdokumentasjon til parkavdelingen i teknisk drift (se kapittel om dokumentasjon).



Sluttdokumentasjon og overtagelse av grøntanlegg



Overordenede krav til Teknisk drift sine retningslinjer
Språk
  • All sluttdokumentasjon skal være på norsk. Eventuelle avvik skal avklares med Teknisk drift avdeling for Park
Format
  • Sluttdokumentasjonene skal leveres digitalt til nedlastning zipfil
  • I tillegg skal all sluttdokumentasjonene på leveransen leveres på papir – strukturert i 1 stk perm.
  • Sluttdokumentasjonene skal være avgrenset til faktisk leveranse.
  • Sluttdokumentasjonen skal være inndelt i mapper/hovedkapitler som angitt i punktene 1 til 15 nedenfor.
Innmålinger
  • Alle innmålinger skal være foretatt med GPS eller totalstasjon i referansesystemet EUREF89, sone 32 høydereferansesystem NN2000.
Innleveringsfrist
  • Sluttdokumentasjonene skal leveres inn senest 15 virkedager før overtakelse av anlegget. Denne leveransen skal være en komplett leveranse av all sluttdokumentasjon. Eventuelle tidligere innlevert delleveranser av sluttdokumentasjon skal gjentas.
  • Ved delovertakelse av anleggsdeler skal sluttdokumentasjonen for det anlegget som skal overtas foreligge 15 virkedager før delovertakelse.
  • Ved ibrukstakelse av anleggsdeler før overtakelse skal omfanget av delleveranse sluttdokumentasjon, og tidspunkt for denne delleveransen, avklares med teknisk drift avdeling Park.
Mottaker i kommunen
  1. For prosjekter hvor Ringsaker kommune teknisk drift er byggherre, skal sluttdokumentasjon overlevers til prosjektleder.



Innlevering av FDV før overtagelse skal som et minium innholde det som etterspørres i punktene nedenfor, men er ikke begrenset til dette dersom anleggets omfang og art gjør at det er behov for ytteligere data knyttet til fremtidig forvaltning, drift og vedlikehold av anlegget

1

Overordnet beskrivelse av anlegget

  • Kort beskrivende tekst som angir anleggets innhold, omfang og beliggenheten
  • Eventuelt fulgt av en plantegning eller snittegning eller kartskisse.

2

Entr.-og leverandøropplysninger

  • Navn og kontaktinformasjon på Entreprenør, underentreprenører og leverandører

3

Egenskapsdata

  • Ikke aktuelt
4

Bildedokumentasjon

  • Bilder i jpg-format
  • Bildedokumentasjon av plantebed/ groper og rabatter med henvisning til den aktuelle plassering i anlegget.
5

Som bygget tegninger

  • Leveranse av som bygget tegninger av hele anlegget.
  • Som bygget tegninger av plantefelt med liste over planter/busker/trær.
6

Kontrollresultater

  • Sjekklister ved mottak av planter, busker og trær.
  • Ved sikring av eksisterende trær skal det foreligge kopi av dokumentasjon utført av fagaperson/arborist fra oppfølgingen av sikringsplanen under hele anleggsperioden.
7

Erklæringer/sertifikater

  • Ikke aktuelt
8

Produktdatablader

  • Produktdatablad på overflatebehandlinger
  • FDV/ produktdatablad for jordsammensetning i plantefelt.
  • Frøblanding ved etablering av plen og datablad for ferdigplen.
  • Datablad for gjødsel benyttet i anlegget.
  • Produktdatablad på  rotforsterkningskasser dersom det er benyttet.
9

Monteringsanvisninger

  • Monteringsanvisning på aktuelt utstyr
10 Drift-/vedlikehold-/skjøtsel-/HMS- instruks og evt. kontrollskjemaer, reservedelsliste
  • Lekeplassutstyr, møbler eller andre installasjoner skal leveres med FDV/ produktinformasjon om hvor produktet er kjøpt, nettkode for maling/ beis, RAL-kode, delenummer, tilgjengelighet av reservedeler.
  • For Kunstverk skal det leveres vedlikeholdsplan og informasjon om hvem som er kunstner.
  • For lekeplasser skal det være utført en dokumentert, uavhengig tredjepartskontroll av lekeplassen fra autorisert kontrollør. Eventuelle feil og mangler skal utbedres, dokumenteres og ligge vedlagt rapporten.
  • Dersom entreprenør skal ha skjøtsel i 3 år etter ferdigbefaring, skal entreprenør utarbeide skjøtseslplan for hele anlegget. Skjøtselsplanen skal foreligge ved ferdigbefaring og det skal rapporteres årlig etter hver sesong som regnes å være 1.oktober.
11

Opplæring

  • Opplæring/gjennomgang av driftspersonell på teknisk utstyr
12

Serviceavtaler

  • Vurdere behov for serviceavtale ut fra levert utstyr, avklares med Teknisk drift»
13

Tinglyste rettigheter

  • Ikke aktuelt
14 Avfallsplan, miljøkrav
  • Ikke aktuelt
15

Ferdigattest

  • Ferdigattest på levert anlegg
  • Evt midlertidig brukstillatelse
Avvik Avvik, feil og mangler i hht til denne kravspesifikasjonen som oppdages i anleggsfasen, ved overtagelse eller i garantitiden vil registreres i Teknisk Drift sitt kvalitetssystem og oversendes elektronisk til leverandør for behandling innen oppgitt frist.
